封閉式插接母線槽安裝及驗收方法

文章出處:本站 人氣:2637發表時間:2020-09-27

1 封閉式插接母線槽安裝
  1)封閉插接母線應按設計和產品技術文件規定進行組裝,每段母線組對接續前絕緣電阻測試合格,絕緣電阻值大于20MΩ,才能安裝組對。
  2)母線槽,固定距離不得大于2.5m。水平敷設距地高度不應小于2.2m。

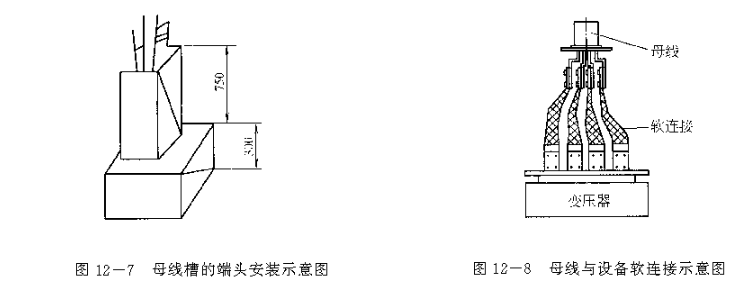

  3)母線槽的端頭應裝封閉罩(圖12-7),各段母線槽的外殼的連接應是可拆的,外殼間有跨接地線,兩端應可靠接地。

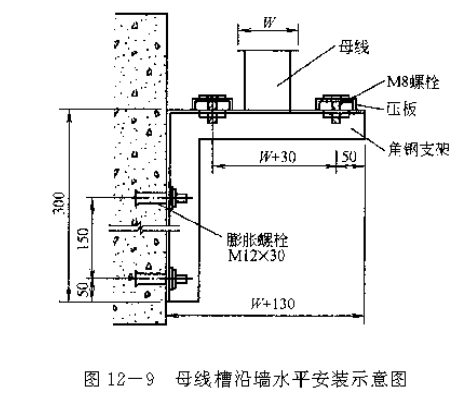

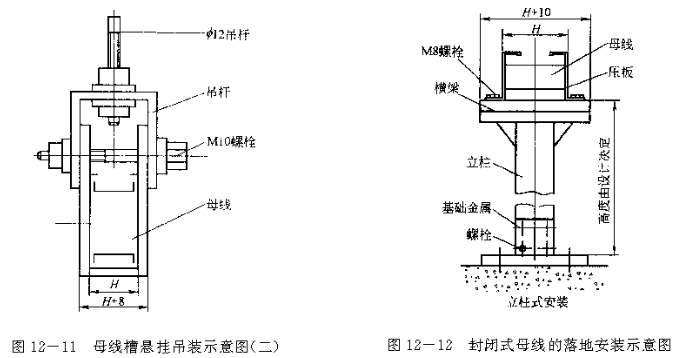

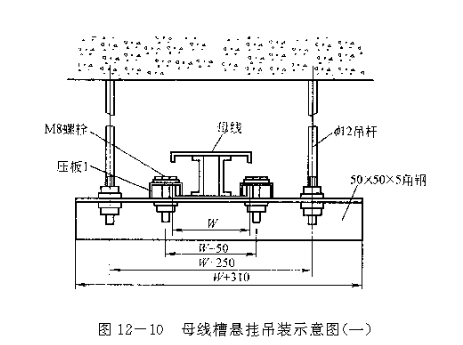

  4)母線與設備連接采用軟連接(圖12-8)。母線緊固螺栓應由廠家配套供應,應用力矩扳手緊固。    5)母線槽沿墻水平安裝(圖12-9)。安裝高度應符合設計要求,無要求時不應距地小于2.2m,母線應可靠固定在支架上。    6)母線槽懸掛吊裝(圖12-10、圖12-11)。吊桿直徑按產品技術文件要求選擇,螺母應能調節。  7)封閉式母線的落地安裝(圖12-12)。安裝高度應按設計要求,設計無要求時應符合規范要求。立柱可采用鋼管或型鋼制作。

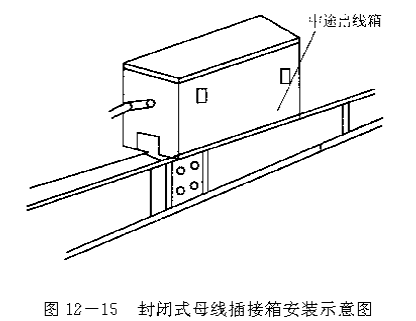

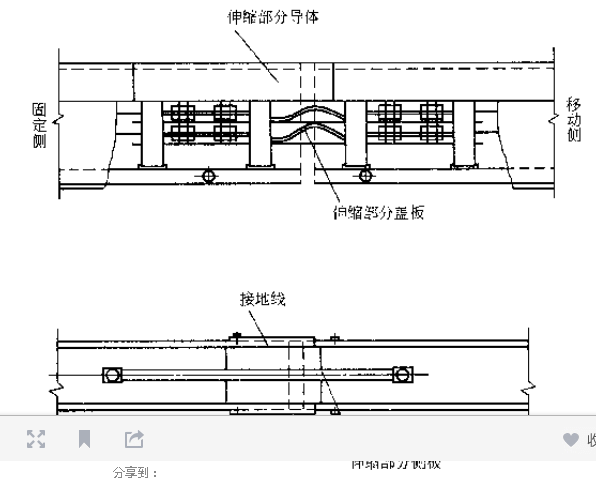

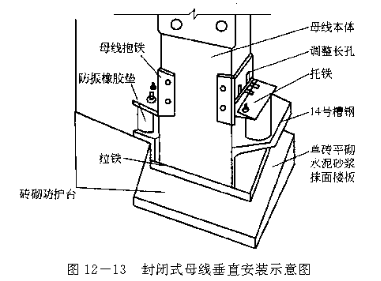

 8)封閉式母線垂直安裝。沿墻或柱子處,應做固定支架,過樓板處應加裝防振裝置,并做防水臺(圖12-13)。  9)封閉式母線敷設長度超過40m時,應設置伸縮節,跨越建筑物的伸縮縫或沉降縫處,宜采取適當的措施(圖12-14),設備定貨時,應提出此項要求。  10)封閉式母線插接箱安裝應可靠固定,垂直安裝時,安裝高度應符合設計要求,設計無要求時,插接箱底口宜為1.4m(圖12-15)。  11)封閉式母線垂直安裝距地1.8m以下應采取保護措施(電氣專用豎井、配電室、電機室、技術層等除外)。
 12)封閉式母線穿越防火墻、防火樓板時,應采取防火隔離措施。


2 插接母線槽驗收方法
 1)檢查絕緣固定件的安裝,是否有生產許可證或者3c標志,絕緣件阻燃性要好,有一定的強度,絕緣性能好,安裝整齊美觀,堅固耐用沒有破損情況。標示與圖紙一樣清晰,各種插接箱尺寸結構與設計圖紙相符。 焊接部位要牢固,焊縫焊點光潔干凈。各種開口獲邊緣斷面沒有毛刺,干凈整齊。噴塑色澤均勻,沒有皺紋,痕跡,透底等缺陷。電鍍層不允許有脫落生銹或者劃傷或者其他缺陷。
 2)母線槽表面不能有施工痕跡,表面要光滑平整,不能有雜質。母線銅排要連接緊密,美觀整齊。測試保護接地接地阻值不能超過0.1歐。
 3)插接箱插入母線槽時候,檢查是否連接牢靠,接觸穩定良好
 4)測試工頻耐壓,相間對地之間使3750v/S,插接箱相間及相地間是2500v無擊穿無閃絡現象,時間是1分鐘。母線槽絕緣電阻不應小于1000歐/V。接地點有標示,接觸良好無生銹等現象。
